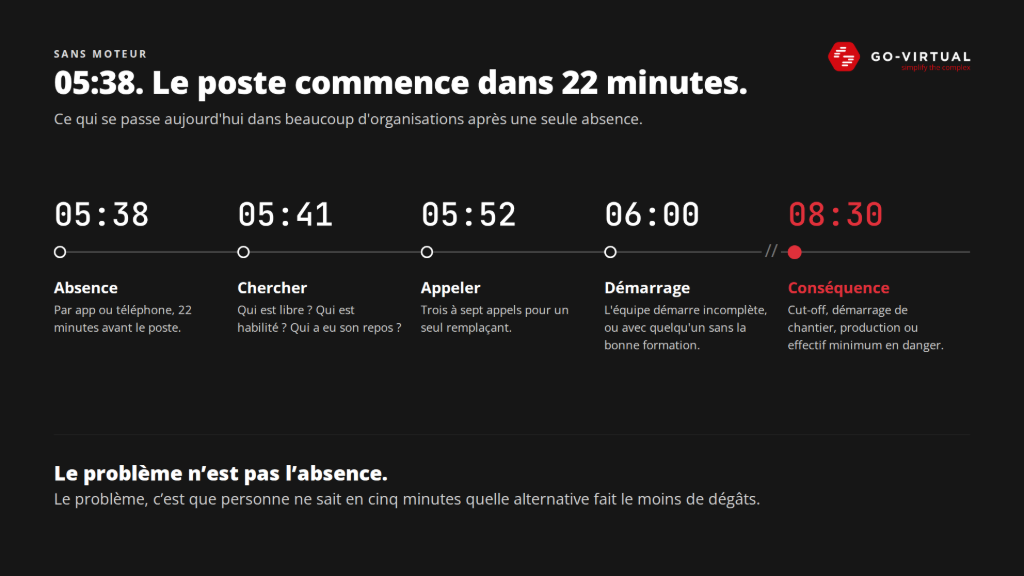

05 h 38. Le shift commence dans 22 minutes

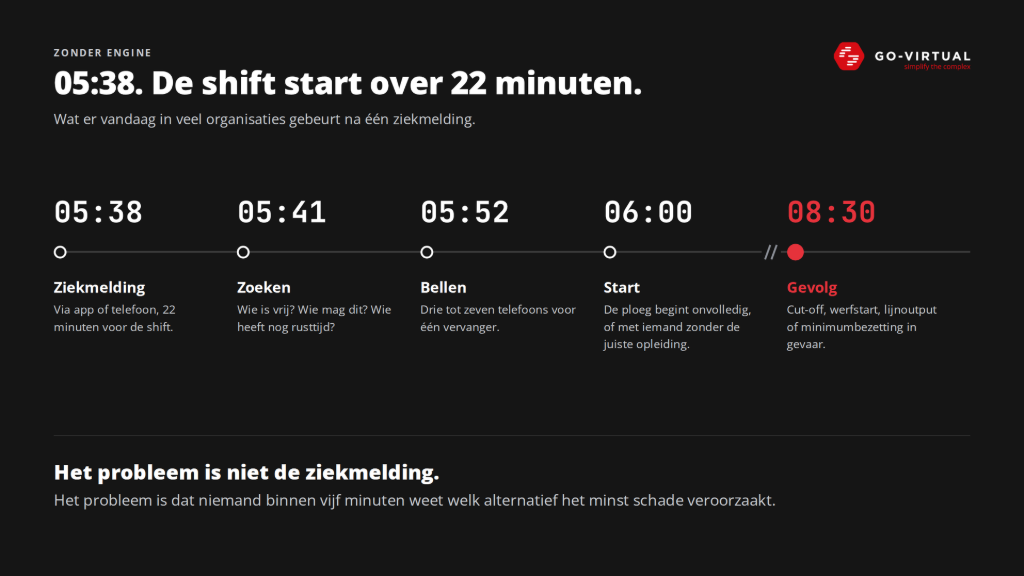

Il est 5 h 38. Un collaborateur se déclare malade. Le shift commence dans 22 minutes.
Ce qui se passe ensuite, presque chaque planificateur le reconnaît. À 05 h 41, la recherche commence. Qui est disponible ? Qui a le bon certificat ? Qui a eu suffisamment de repos ? Et surtout : qui puis-je déplacer sans créer un nouveau problème ailleurs ? À 05 h 52, le planificateur est au quatrième téléphone. Le premier candidat ne peut pas, le deuxième ne répond pas, le troisième a trop travaillé hier. Le quatrième pourrait, mais alors un autre chantier se retrouve sans personnel. À 06 h 00, l'équipe commence incomplète, ou avec quelqu'un qui n'a pas la bonne formation. Et à 08 h 30, la facture arrive : un cut-off manqué, un démarrage de chantier retardé, moins de production ou un département en dessous du minimum.
Le planificateur n'est donc pas le problème dans cette histoire. Au contraire, il travaille dur. Mais sans moteur de soutien, le planificateur est lui-même le moteur. Toutes les règles, exceptions, numéros de téléphone et combinaisons possibles sont dans une seule tête.
Le vrai problème n'est donc pas l'absence pour maladie. Cela arrive toujours. Le problème est que personne ne sait dans les cinq minutes quel alternative opérationnelle et économique cause le moins de dommages.

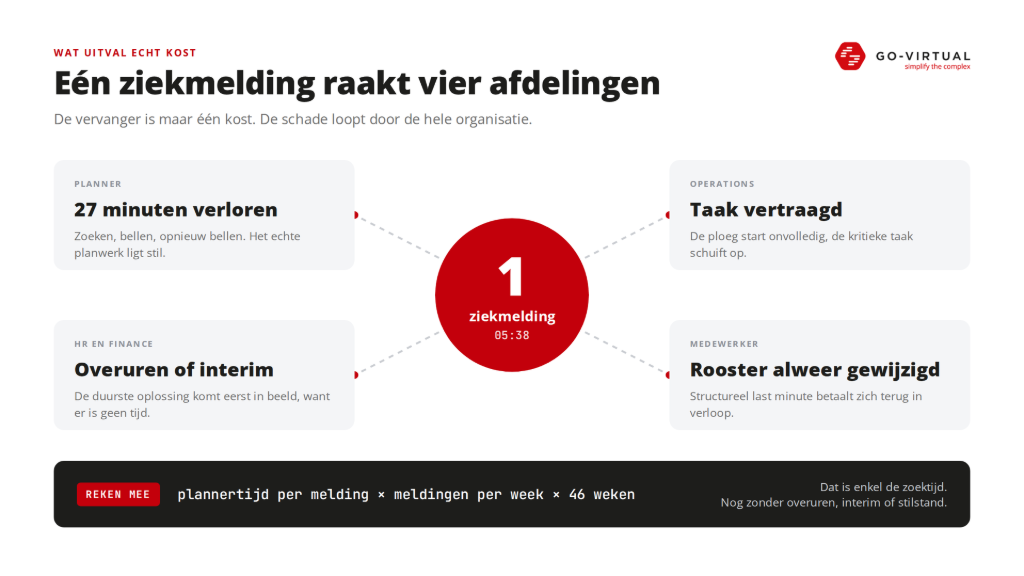

Une déclaration de maladie, quatre départements

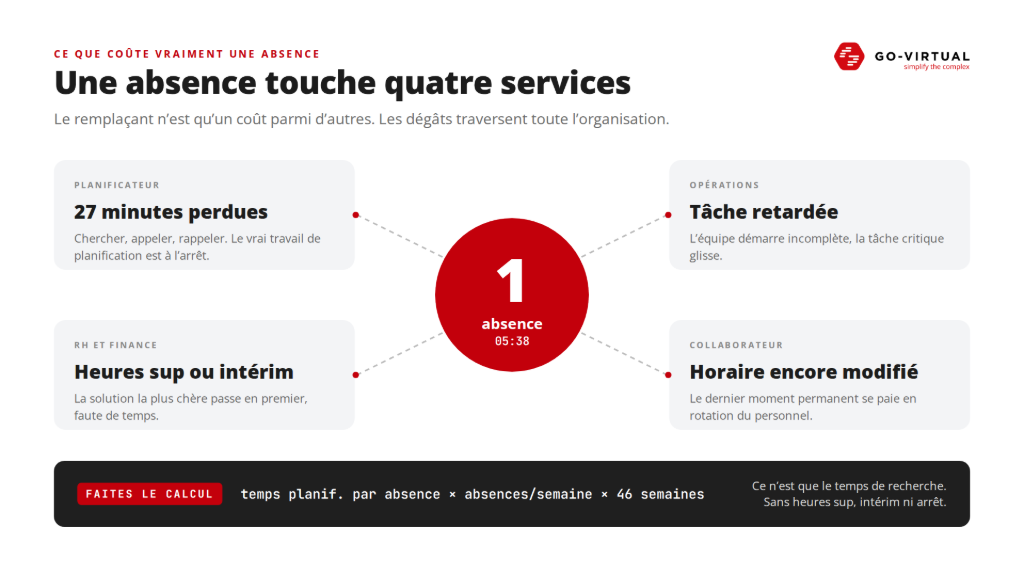

Lorsque nous examinons le coût de l'absence, nous pensons généralement au remplaçant. Mais ce remplaçant n'est qu'une partie de la facture.
Le planificateur perd facilement 27 minutes à chercher, appeler et rappeler. Temps pendant lequel le véritable travail de planification est à l'arrêt. Les opérations reçoivent une équipe qui commence trop tard ou de manière incomplète, ce qui fait glisser une tâche critique. Les RH et les finances héritent des conséquences : heures supplémentaires, un intérimaire à tarif d'urgence ou une correction qui doit être examinée par la suite. Et l'employé apprend encore une fois à la dernière minute que son emploi du temps change. Cela semble petit, mais ceux qui vivent cela de manière structurelle deviennent frustrés. Et la frustration se traduit par un turnover.
De plus, il y a le coût que personne ne comptabilise. La mauvaise personne sur la mauvaise tâche, et donc une production inférieure. Quelqu'un qui intervient alors que son certificat n'est en fait pas valide. Des responsables qui cherchent avec au lieu de diriger leur opération.
Nous ne donnons pas de benchmark ici, car la discussion tourne rapidement autour du chiffre de référence. Préférez faire un exercice simple vous-même : prenez le temps de planification moyen par perturbation, multipliez-le par le nombre de perturbations par semaine, puis par 46 semaines de travail. Vous n'avez alors que le temps de recherche. Pas d'arrêt, pas d'heures supplémentaires, pas d'intérim, pas de production perdue. Celui qui fait ce calcul arrive presque toujours à des centaines d'heures par an.
L'absentéisme ne peut pas être automatisé. La pression de pointe non plus. Les perturbations font partie d'une opération. Mais le temps dont vous avez besoin pour y répondre, vous l'avez effectivement en main.
La perturbation est un fait. Le temps de réaction est un choix.

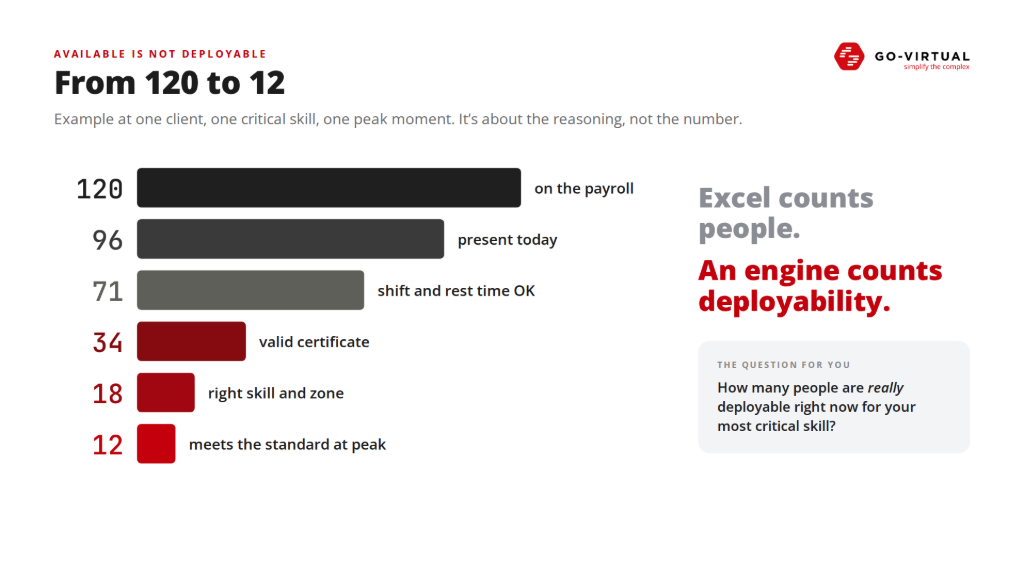

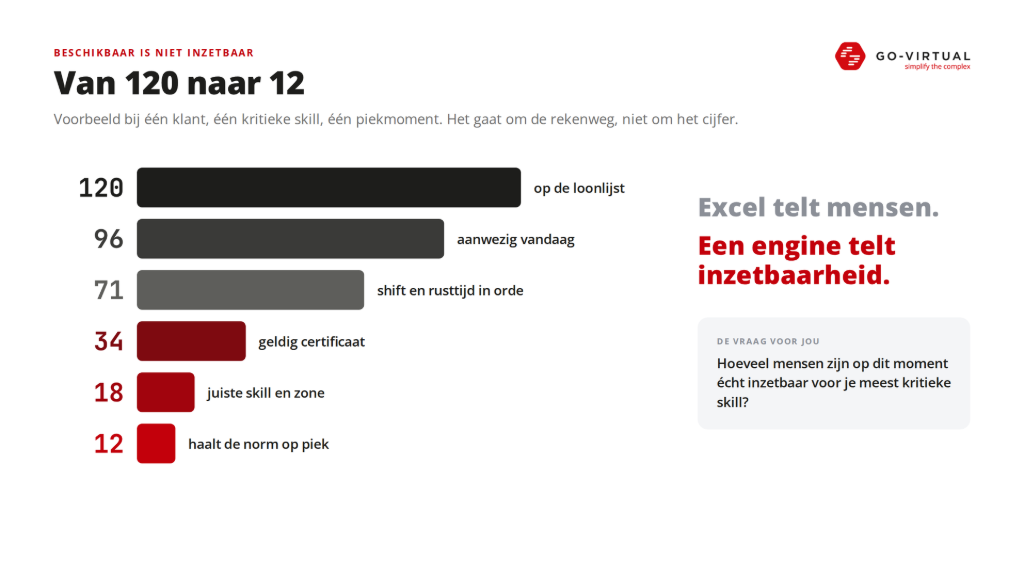

De 120 à 12 : disponible n'est pas mobilisable

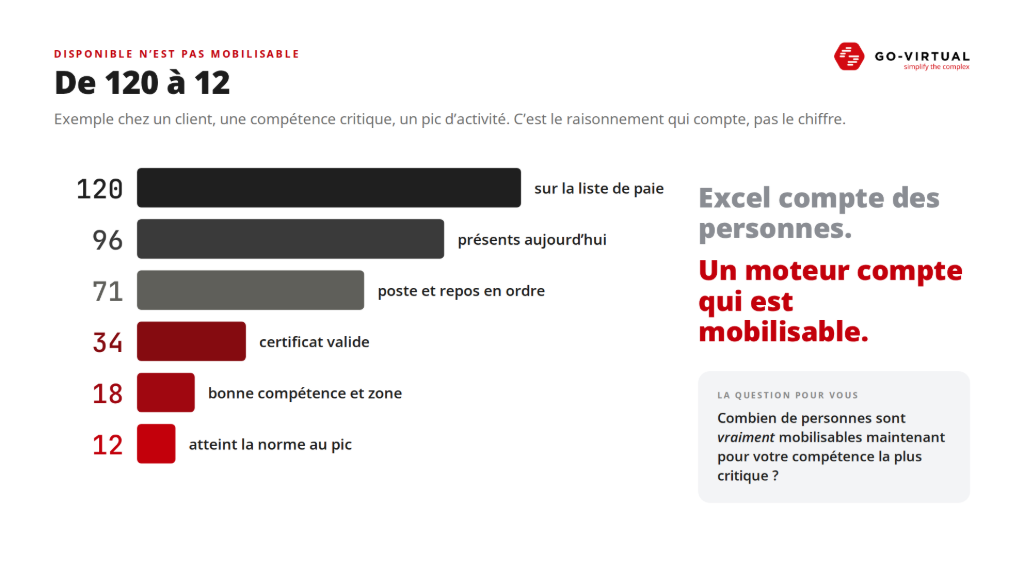

Prenez une organisation avec 120 employés sur la liste de paie. À première vue, c'est confortable. Jusqu'à ce que vous commenciez à filtrer. Posez-vous donc la question : combien de personnes sont réellement disponibles en ce moment pour votre compétence la plus critique ? Pas combien sont sur la liste de paie. Pas combien sont présents aujourd'hui. Beaucoup d'organisations ne connaissent pas ce chiffre, et c'est précisément là que commence une bonne planification de la main-d'œuvre.
Aujourd'hui, il y a 96 présents. Parmi eux, 71 sont dans le bon quart, avec des temps de repos qui sont en ordre. 34 d'entre eux ont le certificat nécessaire aujourd'hui. 18 ont également la bonne compétence et se trouvent dans la bonne zone. Et au moment critique de pointe, il en reste 12 qui atteignent également la norme requise.
De 120 à 12. C'est un exemple chez un client, pour une compétence critique à un moment de pointe. Le chiffre exact n'a pas d'importance. Le chemin de calcul, en revanche, est important.
Car Excel compte les gens. Un moteur de planification compte la disponibilité. Et c'est précisément là que réside la différence entre "nous avons assez de personnel, non ?" et "nous avons en ce moment trois personnes qui peuvent réellement, doivent et peuvent effectuer ce travail de manière significative".

Autre secteur, même question

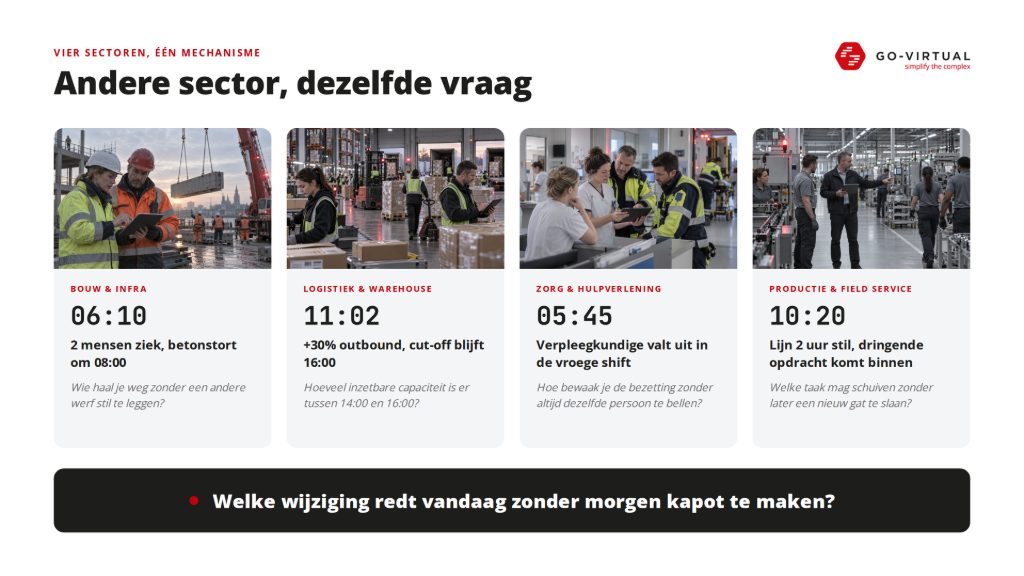

La construction, la logistique, les soins et la production semblent être quatre mondes totalement différents. Les règles diffèrent vraiment. Mais la question que le planificateur essaie de répondre chaque jour est la même partout.
Dans le bâtiment se déclarent malades à 06:10, tandis qu'un coulage de béton est prévu à 08:00. Sur le papier, vous cherchez deux personnes disponibles. En réalité, toutes les équipes ne peuvent pas exécuter cette phase, les certificats doivent être valides le jour même, l'homme, la machine et le conducteur doivent être en accord, et vous ne pouvez pas arrêter le chantier A pour sauver le chantier B. Le collaborateur le moins cher n'est pas nécessairement la solution la moins coûteuse. Celui qui déplace quelqu'un à bas prix mais fait attendre une autre équipe pendant une heure n'a rien économisé.
Dans un entrepôt il s'avère à 11:02 que le volume sortant est trente pour cent plus élevé que prévu. La coupure reste à 16:00, car ce camion n'attend pas. La mauvaise question est de savoir combien de personnes sont présentes aujourd'hui. La meilleure question est de savoir quelle capacité mobilisable il y a entre 14:00 et 16:00. Celui qui voit le problème seulement à quinze heures et demie a encore deux options : heures supplémentaires ou intérim urgent. Les solutions les plus coûteuses apparaissent souvent parce que les moins chères ont été vues trop tard.
Dans le secteur de la santé une infirmière est absente à 05:45 lors du shift matinal. Le minimum d'effectifs et les qualifications sont ici des limites strictes, pas des préférences. Et il y a encore autre chose. S'il y a un collègue flexible qui dit toujours oui, vous pouvez techniquement résoudre chaque perturbation en appelant cette personne. Jusqu'à ce que cette personne ne dise plus oui un jour. Une répartition équitable n'est donc pas un luxe, mais une condition pour maintenir votre capacité.
Dans la production une ligne s'arrête pendant deux heures à 10:20, alors qu'une commande de service urgente arrive. L'entretien préventif peut être reporté, le travail SLA non. Tous les opérateurs ne peuvent pas faire fonctionner chaque ligne. Un superviseur voit bien ce qui se passe dans sa propre équipe, mais un changement qui semble parfait localement peut créer un nouveau trou ailleurs deux heures plus tard.
D'autres règles, d'autres mots, d'autres délais. Mais toujours la même question centrale : quelle modification sauve aujourd'hui sans détruire demain ?

Planifier et replanifier sont deux problèmes différents

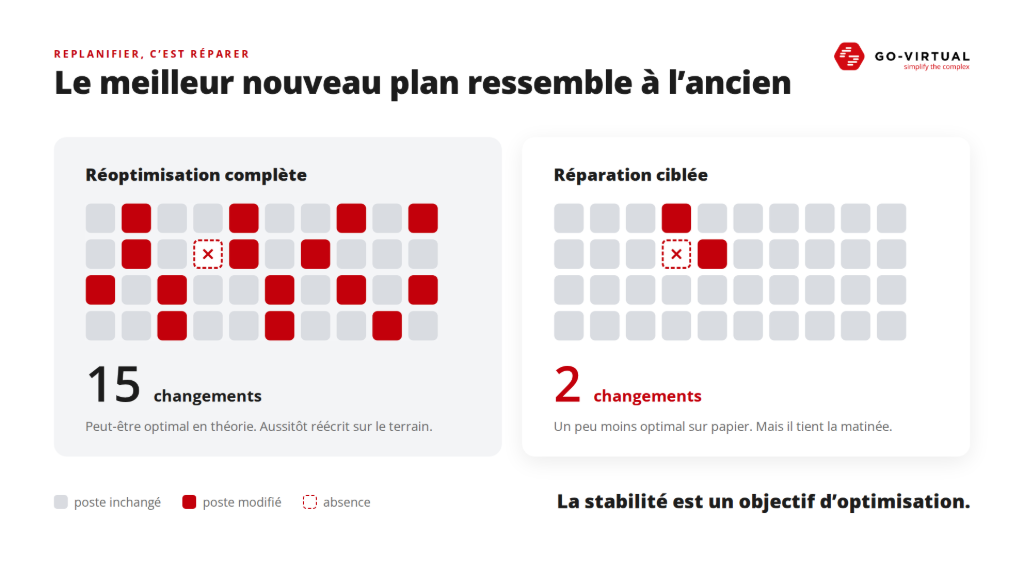

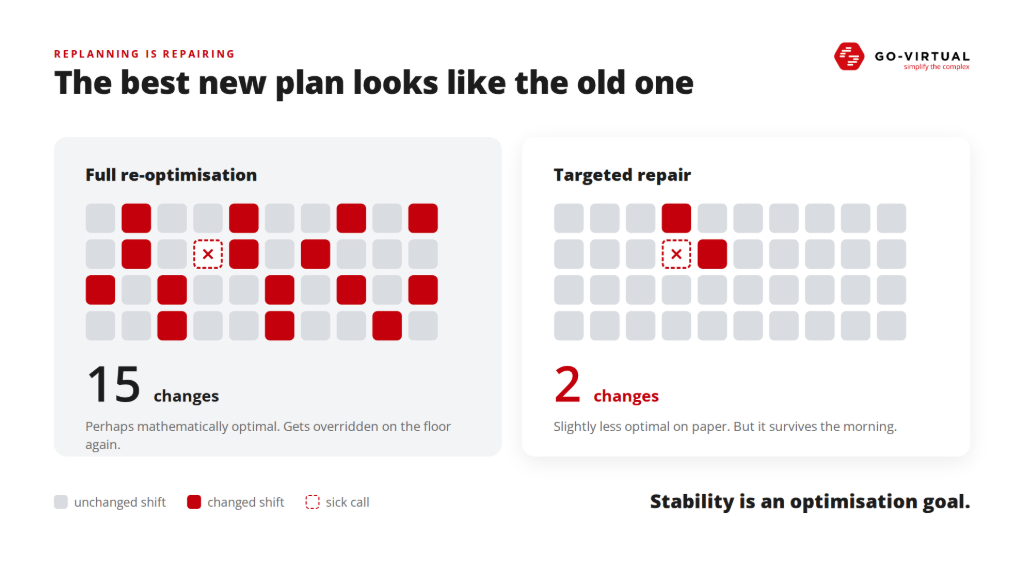

C'est selon nous l'erreur de pensée la plus importante dans de nombreux logiciels de planification. Faire un premier planning et restaurer un planning sont abordés avec la même logique, alors qu'il s'agit de problèmes fondamentalement différents.
Lors d'un premier planning, vous regardez des semaines ou des mois à l'avance. Vous avez des minutes pour calculer et vous cherchez l'optimum : la meilleure couverture, le coût le plus bas, la répartition la plus équitable. Lors d'une replanification, le shift est déjà en cours. Les gens sont en route, le matériel est sur place et tout le monde attend. Vous n'avez pas de minutes, mais des secondes. Vous ne cherchez pas l'optimum, mais un plan qui est réalisable et stable.

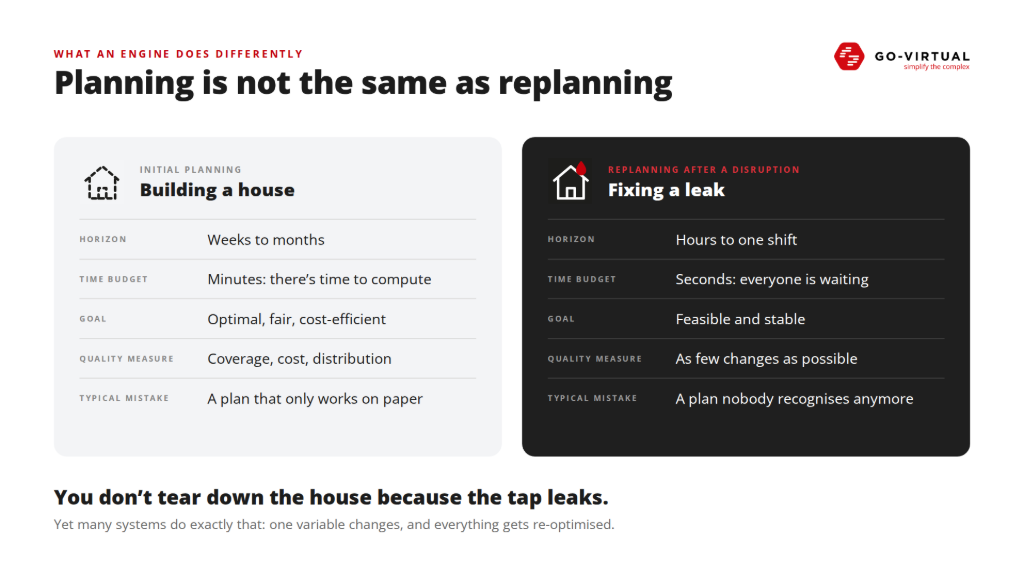

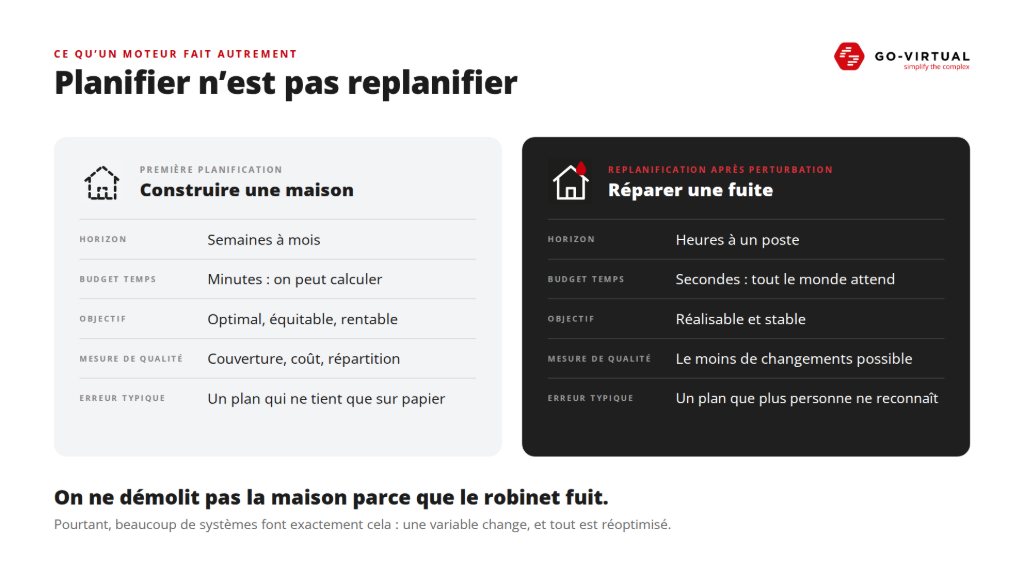

Comparez cela à une maison. Faire un premier planning, c'est construire une maison. Replanifier, c'est réparer une fuite alors que les occupants y vivent déjà. Vous ne démolissez pas la maison parce que le robinet fuit. Pourtant, de nombreux systèmes font exactement cela : une variable change et ils optimisent tout à nouveau. Le résultat peut être mathématiquement meilleur, mais si quinze personnes reçoivent soudainement un autre shift, ce plan ne survivra pas à la matinée. Il sera simplement écrasé sur le terrain.

Une proposition avec deux modifications est donc souvent bien meilleure qu'une proposition avec quinze, même si elle obtient un score légèrement inférieur sur le papier. Le meilleur nouveau plan ressemble donc autant que possible à l'ancien plan. La stabilité est donc en soi un objectif d'optimisation.

De l'affichage au calcul

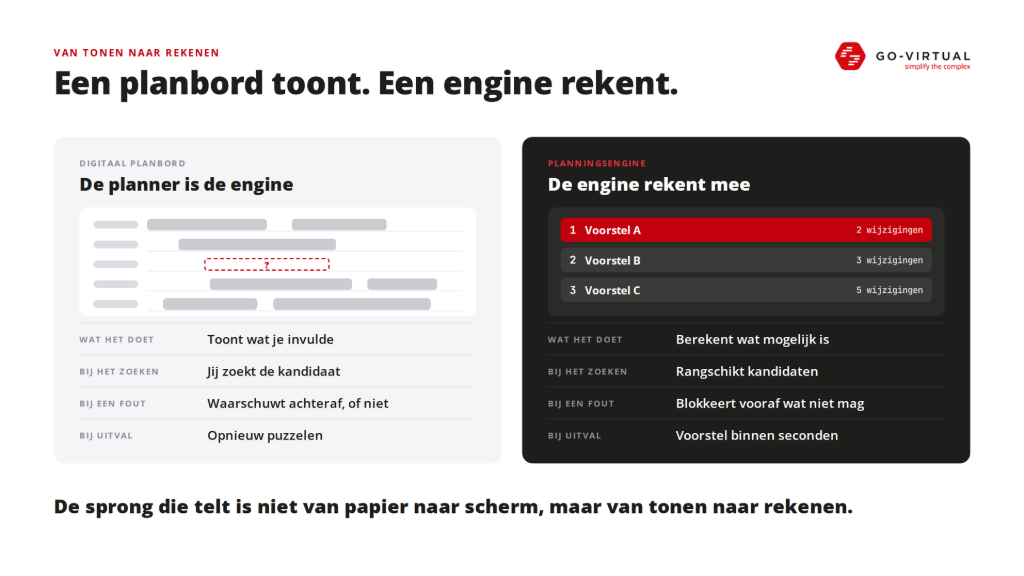

Cela nous amène à une distinction qui s'estompe souvent : un tableau de planification numérique n'est pas un moteur de planification.
Un tableau de planification est utile, n'en doutez pas. Il est plus clair qu'Excel, vous déplacez plus rapidement et tout le monde regarde la même planification. Mais en essence, il montre ce que vous avez saisi. Le planificateur cherche toujours lui-même le candidat, connaît les exceptions, décide ce qui est permis et recommence à assembler en cas d'absence. Une erreur est signalée après coup, ou pas du tout.
Un moteur calcule ce qui est possible. Il classe les candidats, bloque à l'avance ce qui n'est pas permis et propose des alternatives en quelques secondes en cas de perturbation. Plus rapide qu'Excel n'est pas encore la même chose que quelque chose d'autre qu'Excel. Le saut qui compte n'est pas celui du papier à l'écran, mais celui de montrer à calculer.
Puis vient presque toujours la question : est-ce de l'IA ? Pour ce que nous décrivons ici : non. Il s'agit d'optimisation basée sur des règles explicites et des poids que l'organisation détermine elle-même. C'est justement une force, car chaque choix est explicable et répétable. Prédire l'absence ou la demande avec l'apprentissage automatique est certainement possible, mais c'est une étape ultérieure, pas la première.

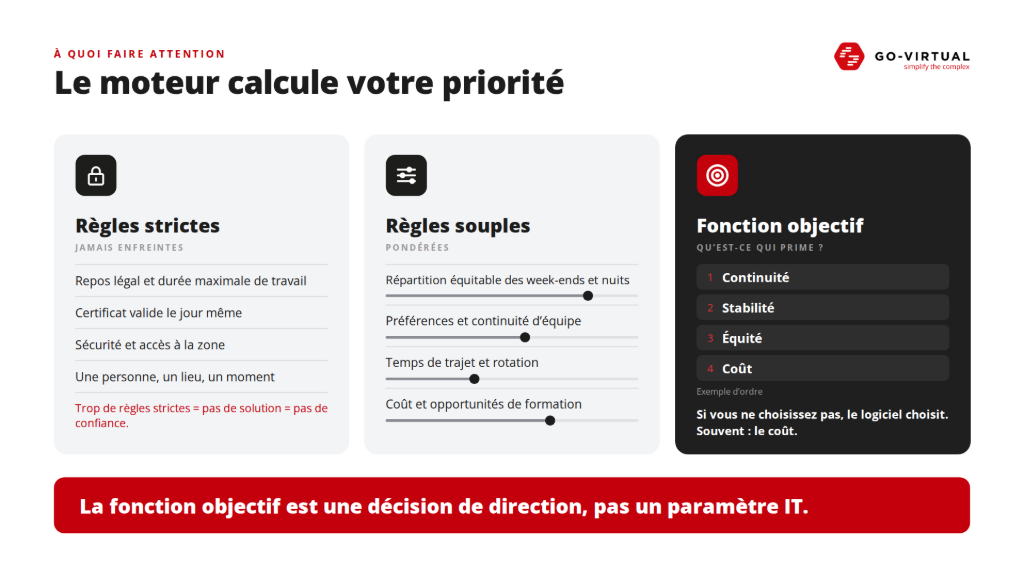

Le moteur calcule votre priorité, pas "le meilleur planning"
Un moteur fonctionne avec deux types de règles. Les règles strictes ne peuvent jamais être enfreintes : temps de repos légal, durée maximale de travail, un certificat valide le jour même, sécurité et droits d'accès, et le simple fait qu'une personne ne peut pas être à deux endroits en même temps. Les règles souples sont à évaluer : une répartition équitable des week-ends, des nuits et des heures supplémentaires, des préférences, la continuité des équipes et des duos fixes, le temps de trajet, le coût et les opportunités de formation.
Il y a souvent des problèmes lorsque les organisations veulent rendre presque tout rigide. Cela ne doit jamais arriver, cela ne doit jamais arriver, cette équipe ne se séparera jamais. Jusqu'à ce que le moteur ne trouve plus aucune solution. Et pas de solution signifie pas de confiance : le planificateur revient à Excel. Construisez donc des règles que vous pouvez assouplir, avec des explications sur pourquoi.
Tout aussi important est la fonction objectif : sur quoi la planification peut-elle optimiser, et dans quel ordre ? Continuité, coût, équité, stabilité, service ? Celui qui ne fait pas ce choix explicitement laisse le logiciel le faire tacitement. Et cela devient généralement le coût, même si ce n'est pas du tout le critère le plus important pour votre organisation.
La fonction objectif est une décision de direction, pas un paramètre informatique.

L'échelle d'escalade : automatisez de bas en haut

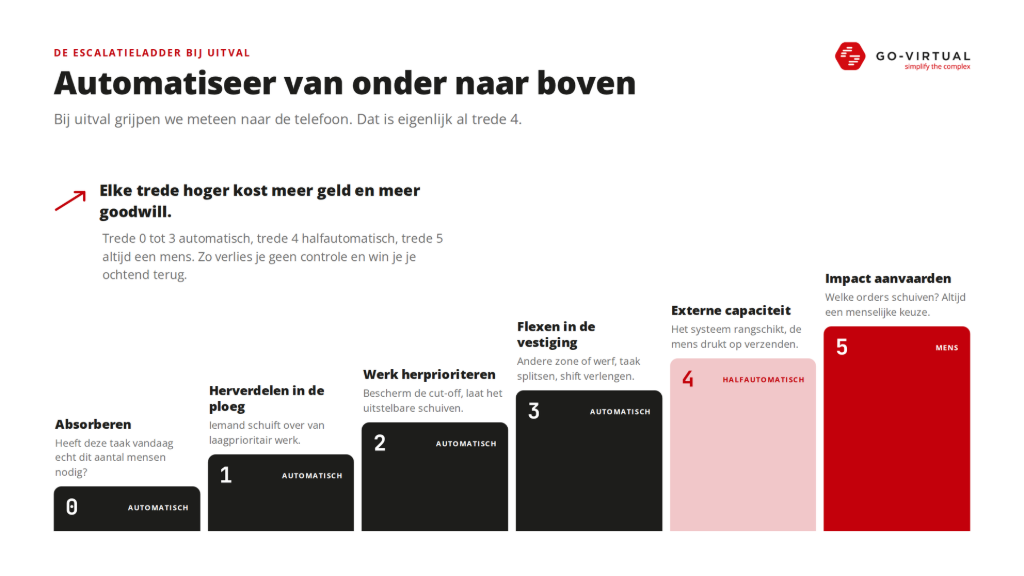

En cas de défaillance, de nombreuses organisations se précipitent immédiatement au téléphone. Qui peut venir ? Qui veut faire des heures supplémentaires ? Pouvons-nous appeler un intérimaire ? Mais c'est en fait déjà le niveau quatre. Chaque niveau supérieur coûte plus d'argent et plus de goodwill, donc la vraie question est : qu'est-ce que nous n'avons pas encore essayé ?
- Niveau 0, absorber. Cette tâche nécessite-t-elle vraiment quatre personnes aujourd'hui, ou peut-on temporairement s'en sortir avec trois ?
- Niveau 1, redistribuer au sein de l'équipe. Quelqu'un peut-il être déplacé d'un travail de moindre priorité ?
- Niveau 2, re-prioriser le travail. Protégez la date limite ou le début du chantier et laissez les tâches reportables glisser.
- Niveau 3, flexibilité au sein de l'établissement. Une autre zone ou chantier, diviser une tâche, prolonger un shift dans les règles.
- Niveau 4, faire appel à une capacité externe. Le système crée une liste classée : qui est disponible, qui peut faire cela, qui coûte quoi, qui est le plus proche, qui a récemment travaillé des heures supplémentaires ? L'humain appuie sur envoyer.
- Échelon 5, accepter et communiquer l'impact. Quelle commande est déplacée, quel client devons-nous informer ? Cela reste toujours une décision humaine.
Les échelons zéro à trois peuvent être largement automatisés, l'échelon quatre est semi-automatique, l'échelon cinq reste humain. La planification automatique de la main-d'œuvre ne signifie donc pas que vous abandonnez le contrôle. Cela signifie que vous automatisez les étapes de recherche bon marché et répétitives avant de recourir à des solutions d'urgence coûteuses. Ainsi, vous ne perdez pas le contrôle, mais vous récupérez votre matinée.

La planification automatique touche les gens

Jusqu'ici, il s'agissait de règles et de capacité. Mais la planification touche les gens, et cela nécessite trois accords à l'avance, pas seulement après la première plainte.
Le premier est une explication pour chaque décision. Pourquoi Peter n'est-il pas proposé ? Parce que son certificat expire demain, ou parce qu'il a déjà travaillé trois nuits de suite. Un planificateur qui ne voit qu'une croix rouge ne fera pas confiance à la proposition. Le deuxième est que l'honnêteté est une politique. Ceux qui travaillent les week-ends, les nuits et les heures supplémentaires ne doivent pas être une institution mystérieuse d'un gestionnaire. Publiez les règles de répartition avant d'automatiser. Le troisième est que l'humain décide. Les propositions, les écarts et les approbations sont enregistrés, non pas pour contrôler les planificateurs, mais pour apprendre où le modèle et la réalité divergent.

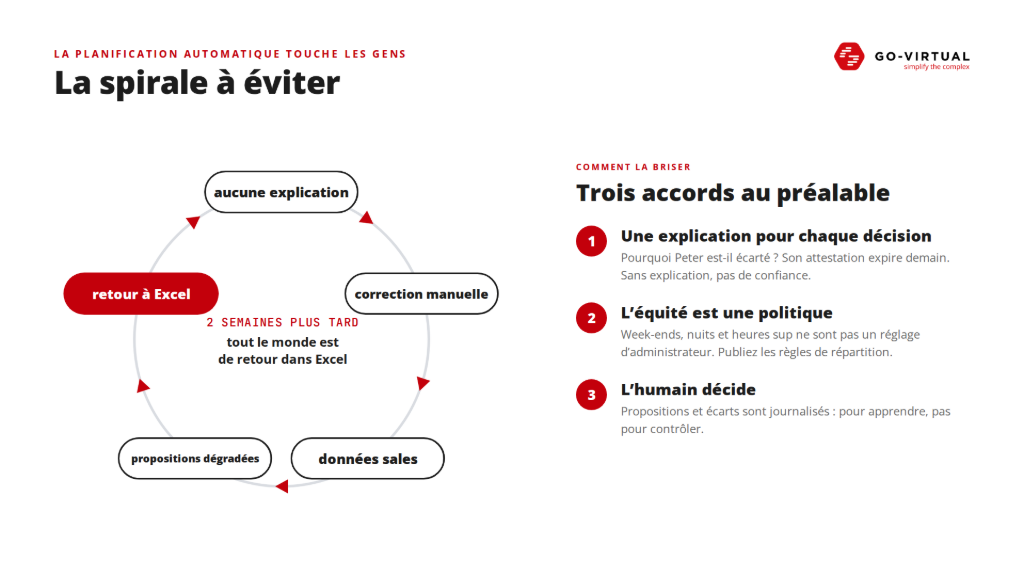

Celui qui l'ignore se retrouve dans une spirale reconnaissable. Il n'y a pas d'explication, donc le planificateur écrase la proposition. Par conséquent, la raison enregistrée n'est plus correcte et les données deviennent corrompues. Les propositions suivantes deviennent pires, et deux semaines plus tard, tout le monde est à nouveau sur Excel. L'automatisation ne fonctionne que si vous impliquez les planificateurs et les employés, pas si vous automatisez contre eux. Les choix concrets en matière de droit du travail doivent bien sûr être coordonnés avec les spécialistes compétents.

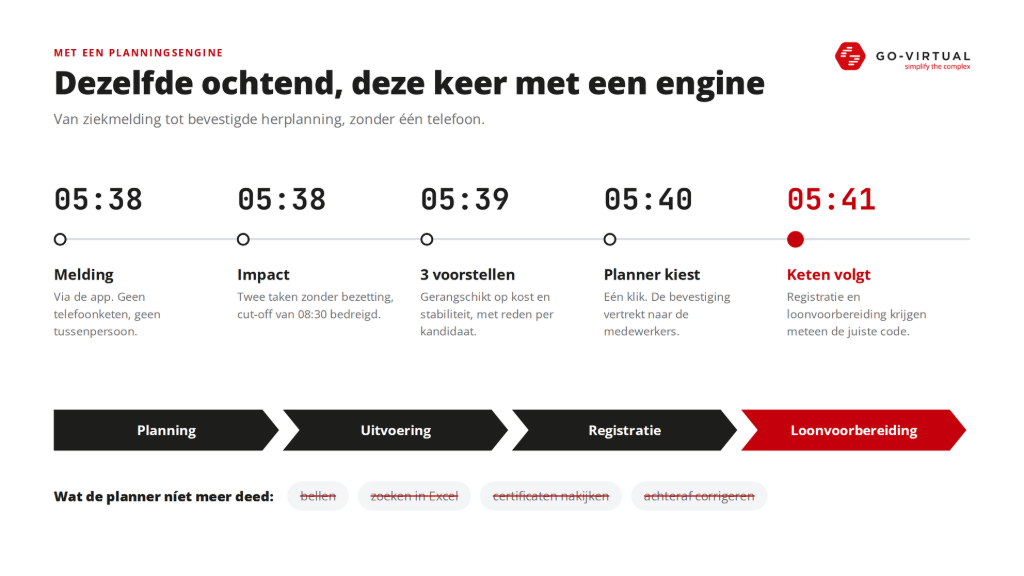

Retour à 05 h 38, cette fois avec un moteur

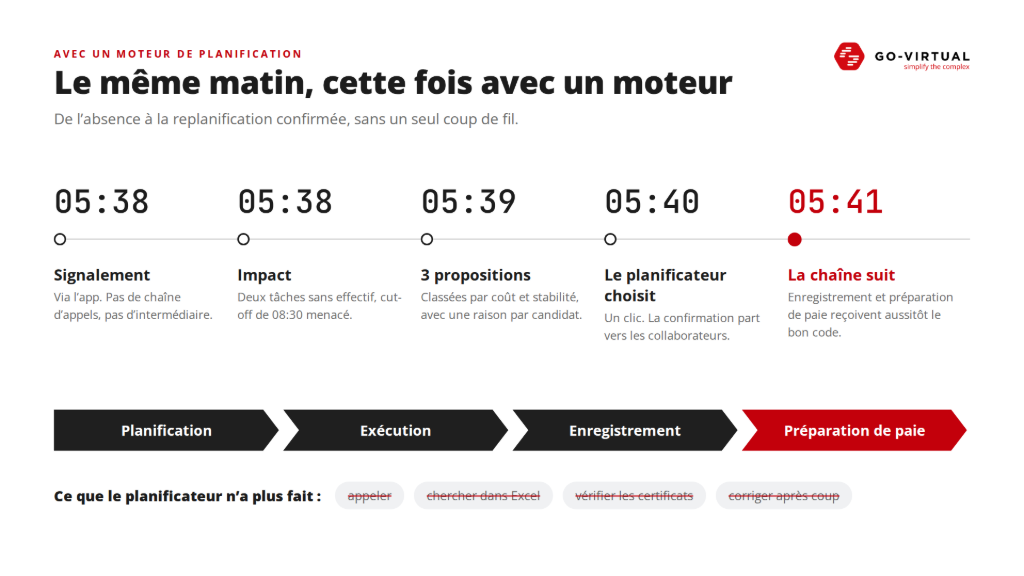

Le même matin, le même rapport de maladie. À 05 h 38, l'employé se déclare malade via l'application, sans chaîne téléphonique. En même temps, le système montre l'impact : deux tâches sans couverture, la coupure de 08 h 30 en danger. À 05 h 39, trois propositions sont prêtes. Pas trois noms libres, mais trois alternatives réalisables, classées par coût, stabilité et impact, avec pour chaque candidat la raison pour laquelle il convient ou non. À 05 h 40, le planificateur choisit d'un clic et la confirmation part vers les employés concernés. À 05 h 41, le reste de la chaîne suit : l'enregistrement et la préparation des salaires reçoivent immédiatement le bon code.
Ce dernier point est souvent sous-estimé. Celui qui automatise la planification mais garde l'enregistrement et la préparation des salaires séparés, gagne du temps à l'avant et crée du travail de correction à l'arrière.
Ce que le planificateur n'a pas fait ce matin-là : appeler cinq fois, chercher dans Excel, vérifier les certificats et reconstruire après coup pourquoi quelqu'un a changé de poste.

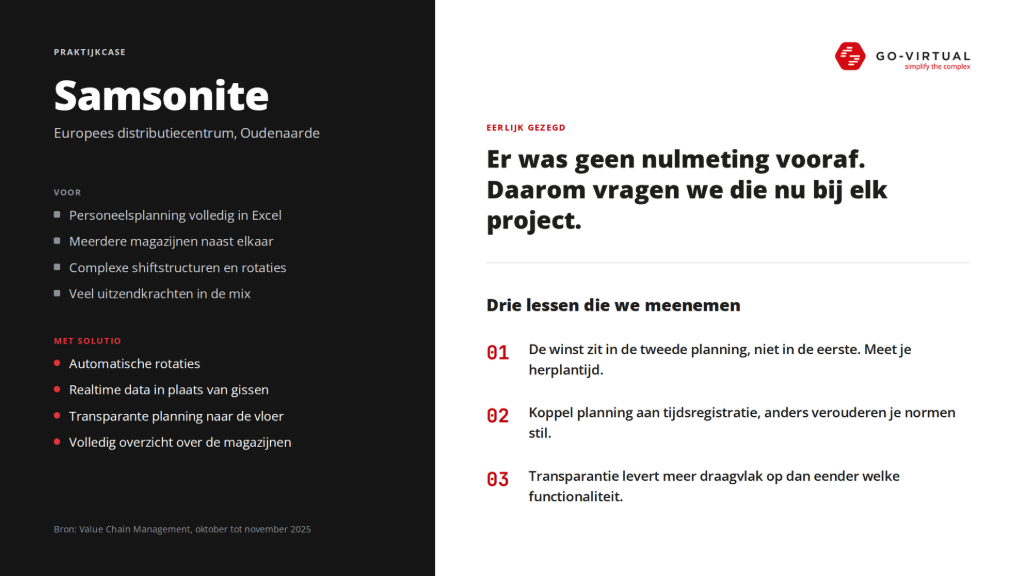

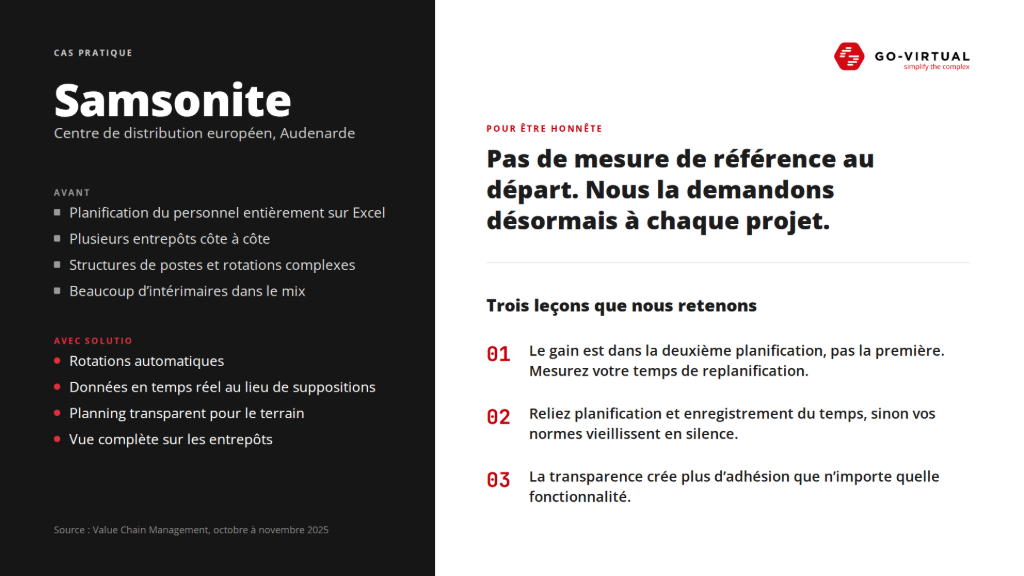

Ce que nous avons appris chez Samsonite
Dans le centre de distribution européen de Samsonite à Oudenaarde, la planification du personnel se faisait entièrement dans Excel, à travers plusieurs entrepôts, avec des structures de quarts complexes, des rotations et de nombreux travailleurs temporaires. Avec SOLUTIO, cela a été entièrement numérisé : les compétences et disponibilités sont intégrées dans le modèle, les préférences de rotation sont prises en compte et il y a un lien avec les RH et l'enregistrement du temps. Le résultat : des rotations automatiques, des données en temps réel au lieu de conjectures, une planification transparente vers le terrain et une vue d'ensemble complète des entrepôts. (Source : Value Chain Management, octobre à novembre 2025.)
Soyons honnêtes : il n'y avait pas de mesure de référence au départ, nous ne pouvons donc pas avancer de pourcentage. C'est précisément pour cette raison que nous demandons désormais cette mesure de référence pour chaque projet. Nous en retenons trois leçons. Le gain se trouve dans le deuxième planning, pas dans le premier : mesurez donc votre temps de replanification. Reliez le planning à l'enregistrement du temps, sinon vos normes deviennent obsolètes sans que personne ne s'en aperçoive. Et la transparence suscite plus d'adhésion que n'importe quelle fonctionnalité.

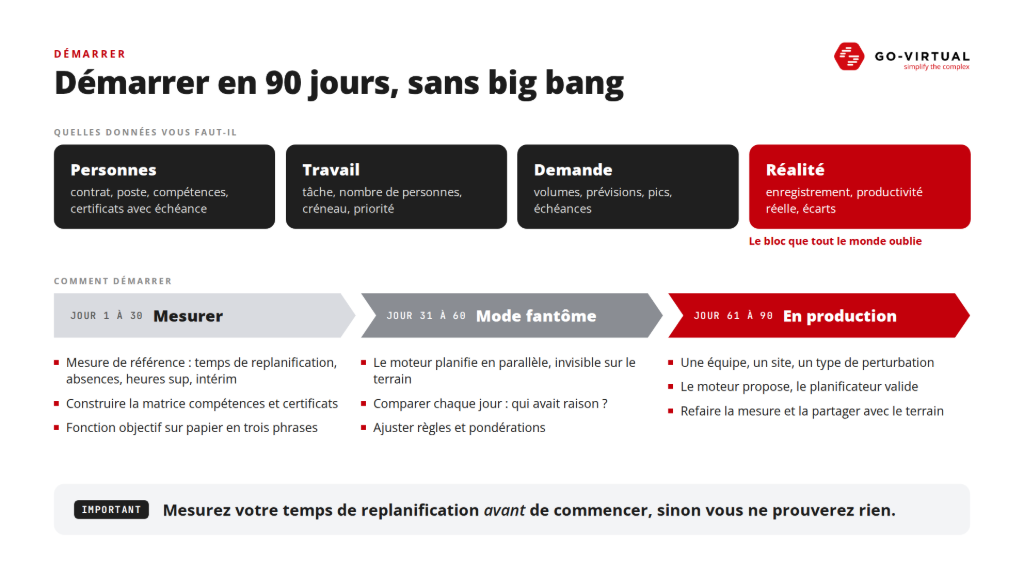

Commencer sans grand fracas

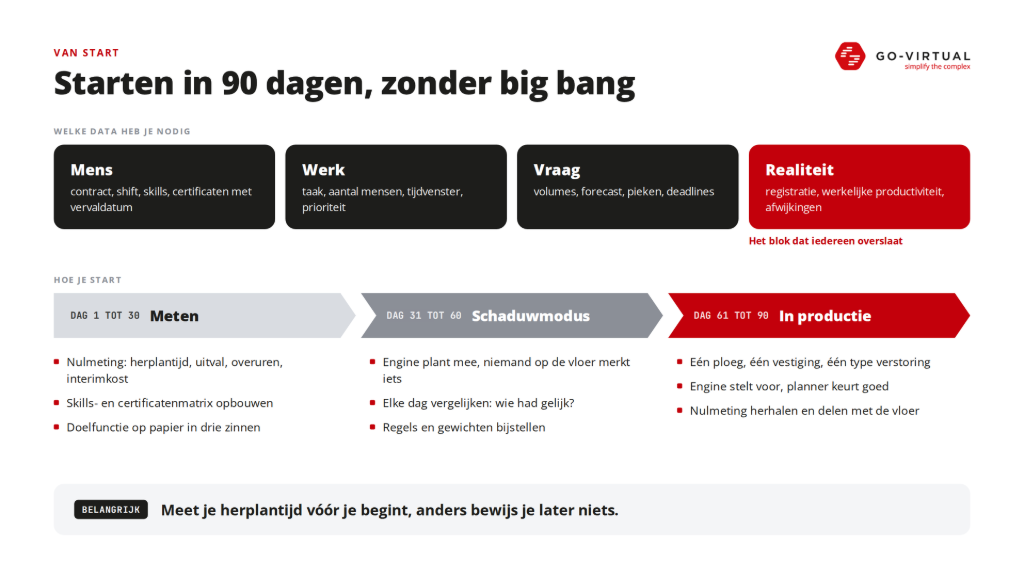

La planification automatique de la main-d'œuvre semble rapidement être un projet de données gigantesque. Ce n'est pas nécessaire. En essence, vous avez besoin de quatre blocs d'informations. Sur le humain: contrat, quart, compétences et certificats avec date d'expiration. Sur le travail: quelles tâches, combien de personnes, quelle plage horaire, quelle priorité. Sur la demande: volumes, prévisions, pics et délais. Et sur la réalité: que s'est-il réellement enregistré, quelle était la productivité réelle, où se trouvaient les écarts ? Ce quatrième bloc est souvent négligé. Sans retour d'information de l'enregistrement, vos normes restent basées sur la théorie, et la théorie vieillit.
Une approche réaliste s'inscrit dans 90 jours. Les trente premiers jours, vous mesurez : le temps de replanification, les absences, les heures supplémentaires et le coût intérimaire. Vous construisez une matrice de compétences et de certificats et vous écrivez votre fonction cible en trois phrases sur papier. Du jour 31 au 60, le moteur fonctionne en mode ombre. Il planifie avec vous, mais personne sur le terrain ne remarque rien. Chaque jour, vous comparez : où le moteur s'écarte-t-il du planificateur, et qui avait raison par la suite ? Cette phase vaut de l'or, car vous rendez explicite une connaissance implicite de la planification. Du jour 61 au 90, vous entrez en production de manière contrôlée, avec une équipe, un site et un type de perturbation. Le moteur propose, le planificateur approuve, et les replanifications simples se font automatiquement étape par étape. À la fin, vous répétez la mesure de référence et partagez la différence avec le terrain.
Les pièges en cours de route ne sont presque jamais techniques. Un Excel numérique qui a l'air plus beau mais laisse le travail de réflexion à l'humain. Trop de règles strictes. Une boîte noire sans explication. Pas de retour d'enregistrement. Planification dissociée des salaires. Et le big bang sur tous les sites en même temps, la meilleure façon de rendre chaque petite erreur de données visible au même moment. La bonne nouvelle : ce sont des choix, pas des fonctionnalités. Vous pouvez tous les éviter avant même qu'une seule règle ne soit configurée.

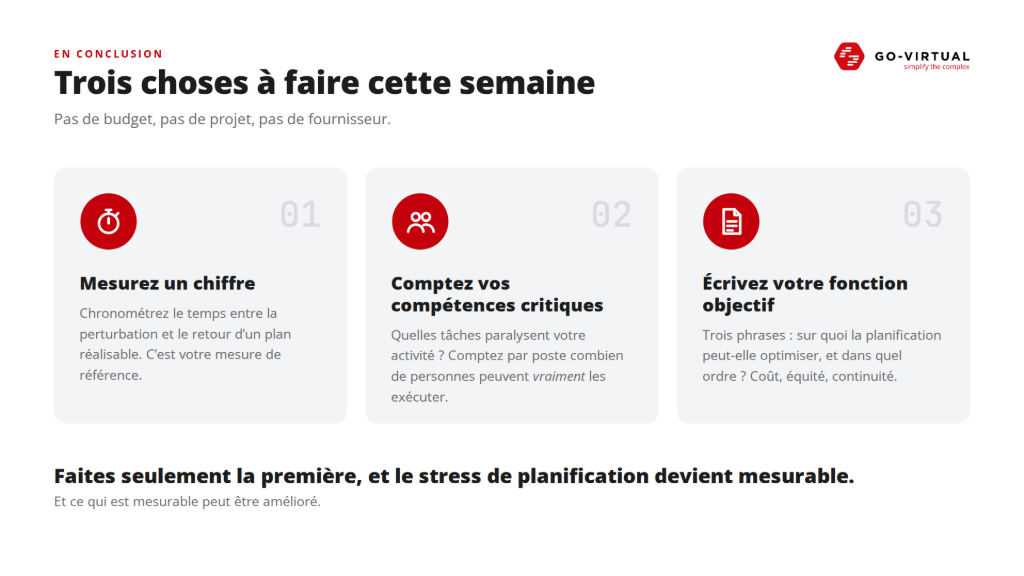

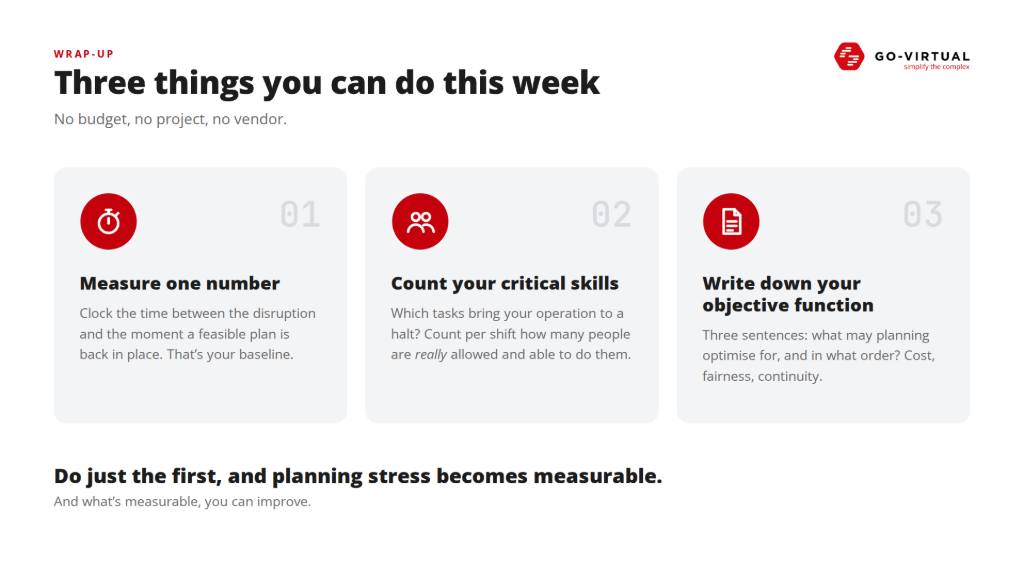

Trois choses que vous pouvez faire cette semaine
Vous n'avez pas besoin de budget, de projet ou de fournisseur.
- Mesurez un chiffre. Mettez le chronomètre en marche lors de la prochaine absence inattendue. Ne l'arrêtez pas au premier coup de téléphone ou lorsque quelqu'un dit "je viendrai", mais seulement lorsque vous avez à nouveau un plan réalisable. C'est votre temps de replanification, et immédiatement votre mesure de référence.
- Comptez vos compétences critiques. Quelles actions arrêtent ton opération si personne ne peut les exécuter ? Ne compte pas combien de personnes ont jamais appris cette compétence, mais combien peuvent réellement et sont autorisées à les exécuter par shift.
- Écris ta fonction cible. Trois phrases : sur quoi la planification peut-elle s'optimiser lorsqu'il y a un conflit, et dans quel ordre ? Coût, équité, continuité, prévisibilité, modifications minimales. Si la direction ne peut pas nommer cet ordre, tu ne peux pas non plus t'attendre à ce qu'un moteur les applique correctement.
Si tu fais seulement le premier, tu as déjà un chiffre précieux en main. À partir de ce moment, le stress de planification devient mesurable. Et ce qui est mesurable, tu peux l'améliorer.

Le problème, c'est rarement que le planning change. Le problème, c'est le temps, l'argent et le stress qu'il faut aujourd'hui pour revenir à un plan réalisable. Pour résoudre cela, tout commence par un constat : disponible ne veut pas dire déployable.

Curieux de savoir ce que cela signifie pour votre planning ? GO-VIRTUAL vous présente volontiers SOLUTIO AWP sur vos propres données. Contactez-nous via sales@go-virtual.com ou rendez-vous sur www.go-virtual.com.
